近日,国家电投发布“二〇二一年度第七批集中项目招标公告(第一批风力发电机组设备-带方案招标)招标公告”,正式启动2021年度风电机组招标工作。
《公告》显示,国家电投本次共采购240MW风电机组,包括河南公司叶县100MW平价上网风电项目、河南公司郸城县10MW分散式风电项目、江西公司湖南湘乡壶天40MW分散式风电项目和吉电股份镇赉架其100MW风电储能平价发电项目四个项目。

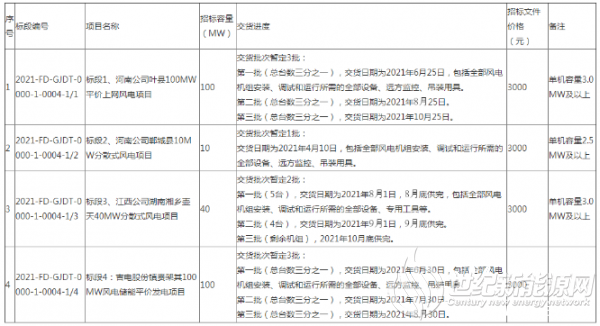

其中,河南公司叶县100MW平价上网风电项目要求单机容量3.0MW及以上,风电机组交货批次分为三批:
第一批(总台数三分之一),交货日期为2021年6月25日,包括全部风电机组安装、调试和运行所需的全部设备、远方监控、吊装用具。
第二批(总台数三分之一),交货日期为2021年8月25日。
第三批(总台数三分之一),交货日期为2021年10月25日。
河南公司郸城县10MW分散式风电项目要求单机容量2.5MW及以上,风电机组交货批次暂定一批,交货日期为2021年4月10日。
江西公司湖南湘乡壶天40MW分散式风电项目要求单机容量3.0MW及以上,风电机组交货批次暂定2批:
第一批(5台),交货日期为2021年8月1日,8月底供完,包括全部风电机组安装、调试和运行所需的全部设备、专用工具等。
第二批(4台),交货日期为2021年9月1日,9月底供完。
第三批(剩余机组),2021年10月底供完。
吉电股份镇赉架其100MW风电储能平价发电项目则没有标明对风电机组单机规模的要求,交货批次暂定3批:
第一批(总台数三分之一),交货日期为2021年6月30日,包括全部风电机组安装、调试和运行所需的全部设备、远方监控、吊装用具。
第二批(总台数三分之一),交货日期为2021年7月30日。
第三批(总台数三分之一),交货日期为2021年8月30日。

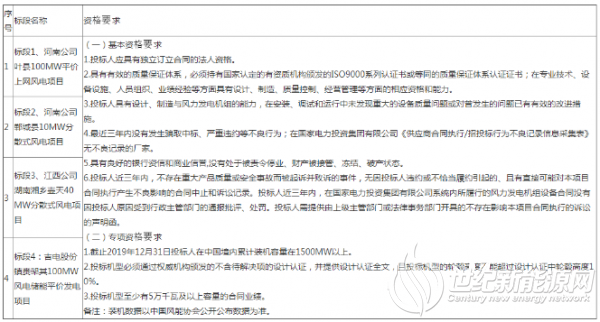

具体要求如下:
招标要求如下:
广西北海200MW新能源指标回收再分配
11月17日,广西北海市发展和改革委员会发布关于做好2026年新能源项目回收指标再分配的通知。通知指出,根据有关政策要求并结合广西经济社会发展实际,自治区能源局印发《广西壮族自治区能源局关于做好2026年新能源项目回收指标再分配的通知》(桂能新能〔2026〕530号),分配北海市新能源开发指标20万千瓦。请各县(区)人
0评论2026-11-26249
45.22亿!中船海装拟投建1.3GW风电项目
近日,中船科技股份有限公司发布关于子公司对外投资的公告。公告指出,公司子公司中船海装风电有限公司(以下简称“中船海装”)拟投资建设哈密伊州项目、清水河项目、武川项目,对外投资总金额合计为 45.22 亿元。其中,哈密伊州项目投资金额为33.20 亿元,清水河项目投资金额为 7.75 亿元,武川项目投资金额为 4.27 亿元
0评论2026-11-26242
吉锋配售电公司有序推进5兆瓦风电项目塔筒吊装工作
日前,吉锋配售电公司5兆瓦风电项目塔筒吊装作业稳步推进。施工过程中,施工人员严格落实施工方案,压紧压实全过程安全管控措施,起重机平稳起钩,塔筒精准对准基础基座。其中首段塔筒需对位内外两排共计208个螺栓,就位后施工人员按规范开展螺栓紧固作业,并同步实施螺栓拉拔试验,从严把控安装精度,筑牢工程质量防线。该
0评论2026-11-26248
湖北华电黄冈英山石头咀50MW风电项目获核准!
11月23日,英山县发展和改革局发布关于湖北华电黄冈英山石头咀50MW风电项目核准的批复。内容显示,湖北华电黄冈英山石头咀50MW风电项目建设地点位于英山县石头咀镇、雷家店镇、杨柳湾镇。项目单位为湖北华电福新英山新能源有限公司。项目建设规模为:项目总装机容量为50MW。新建8台单机容量6.25MW的风力发电机组、2回35kV集
0评论2026-11-26215
甘肃张掖风电项目开展风机基础沉降、塔筒垂直度及升压站基础沉降专项检测
11月20日,发电运营公司甘肃张掖风电项目开展全场风机基础沉降、塔筒垂直度及升压站设施基础沉降专项检测工作,护航机组安全稳定运行。本次检测聚焦沉降速率、倾斜率、偏移量等核心安全指标。项目部提前编制专项实施方案,组织全员开展安全技术交底,明确各环节作业标准与风险防控要点。现场作业中,技术人员严格遵循电力行
0评论2026-11-26224
中电建单县陆上风电项目EPC(南区)建安工程首台风机基础浇筑完成
11月21日,中电建单县陆上风电项目EPC(南区)建安工程首台风机基础顺利完成浇筑,项目主体工程施工取得阶段性突破。本次浇筑为圆形扩展风机基础,直径18米、高4.5米,共浇筑C40P8混凝土545立方米,属于大体积混凝土施工,具备筑量大、连续性强、温控标准高的特点。项目部提前编制专项施工方案并组织专家论证,对配合比、入
0评论2026-11-26216
阜新阜蒙二期348.5MW风电EPC总承包项目混塔吊装全部圆满完成
11月18日,国家电投阜新阜蒙二期348.5MW风电EPC总承包工程迎来关键里程碑——混塔吊装全部圆满完成。这一里程碑节点的达成,标志着项目全面转入整机安装与电气调试阶段,为年底并网发电奠定坚实基础。自2025年3月开工以来,建设步伐高效推进:4月4日首台风机基础浇筑,10月17日最后一台基础浇筑收官,12月18日F45#风机整机
0评论2026-11-26210
国家能源局:2026年10月新增建档立卡风电项目22个!
11月24日,国家能源局发布2026年10月全国新增建档立卡新能源发电项目情况。2026年10月,全国新增建档立卡新能源发电(不含户用光伏)项目共3218个,其中风电项目22个,光伏发电项目3194个(集中式光伏发电项目32个,工商业分布式光伏发电项目3162个),生物质发电项目2个。原文见下:关于2026年10月全国新增建档立卡新能源
0评论2026-11-26202
内蒙古宝龙山风电场49.5MW升级改造工程核准获批
近日,关于华能通辽风力发电有限公司宝龙山风电场49.5MW升级改造工程核准的批复发布。批复显示,华能通辽风力发电有限公司宝龙山风电场49.5MW升级改造工程位于通辽市科尔沁左翼中旗宝龙山镇嘎索克嘎查、西宝龙山嘎查、查干花嘎查,项目单位为华能通辽风力发电有限公司。本项目为等容量改造,改造容量为49.5MW,拟拆除原东汽
0评论2026-11-26200
