2020年12月23日12时09分,大型风机安装平台船-海洋风电69号承担吊装任务的49#风机最后一枚叶片顺利脱钩,标志着华东院第一个海上风电EPC总承包项目——江苏竹根沙(H2#)300MW海上风电场项目全部67台风机顺利安装完成,代表着本工程海上主体施工任务全部顺利结束!
1攻坚克难,克服疫情
本项目装机规模为300MW,布置50台单机容量4.0MW的风电机组和17台单机容量6.0MW的风电机组,67台风电机组中有35台位于滩面高程大于-4m的高滩区域,大型施工船舶只能乘潮施工,每月仅在两个大潮汛时能冲滩进点,甚至个别机位只能在全年天文最大潮时才能施工。2020年初正是本项目开足马力的施工黄金窗口期,但一场席卷祖国大地的新冠疫情将美梦无情粉碎,长达两个月的停工期让施工进度停滞不前。
面对突发疫情,为做好复工复产工作,总包部与施工单位认真贯彻落实上级部门和地方政府关于疫情防控工作的安排部署。迅速成立以项目经理任组长的复工领导小组,确保岗位、人员、职责、物资、措施落实到位;完善疫情防控工作机制,确保防控工作全覆盖无盲区;有序组织复工人员返岗复工,在办公区及生活区合理设置隔离观测点;严格加强重点人员管理,及时上报疫情信息。一手抓疫情防控,一手抓项目复工,为项目顺利履约提供坚实保障。
2未雨绸缪,有备无患
今年是海上风电“抢装潮”愈演愈烈的一年,也是受到疫情影响风机关键部件和材料极度紧缺的一年,风机供应和施工船机成为所有海上风电项目的难题。总包部在年后复工以来迅速成立以项目经理为负责人的风机供应组和船机协调组,为项目顺利推进提供设备和物资保障。
在风机供应方面,安排专人跟踪风机设备特别是叶片的发货情况,派驻工程师在风机发货的射阳港码头驻扎,实时获取风机发货的第一手信息,为海上船机的调配提供指导,为抢抓海上每个短暂的施工窗口期奠定了基础。
3井然有序,硕果累累
今年自复工以来,在院和公司各级领导的支持下,在项目经理的带领和总包部全体成员的努力下,秉承“负责、高效、最好”的企业精神,精心制定本年度的项目建设计划,井然有序的推进本年度的项目建设,先后完成了第二回路220kV海缆敷设、陆上集控中心和海上升压站倒送电、首批18台风电机组并网发电、全部单桩沉桩完成等重要节点目标。
“不积跬步,无以至千里;不积小流,无以成江海”,总包部脚踏实地稳步推进并实现一个个阶段性节点为全年目标的实现打下了坚实的基础,至此全部67台风电机组在年底前提前安装完成,顺利实现了本年度制定的目标!
4天道酬勤,喜获表彰
“宝剑锋从磨砺出,梅花香自苦寒来”,自本项目开工以来,总包部多次获得上级领导、业主单位、质监和创优等专家的表彰,总包部各项成绩的取得与项目经理和全体成员不惧挑战的精神、兢兢业业的态度分不开。
2019年-2020年,见证了竹根沙项目的建设进程,也见证了各参建单位的合作与共赢。值此江苏竹根沙(H2#)300MW海上风电场项目全部67台风机顺利安装完成之际,总包部与业主单位、监理单位、各施工单位共同庆祝并在海上施工现场、总承包项目部合影留念。总包部也收到了来自业主单位-东台双创新能源开发有限公司的表扬信,我们必将不骄不躁,再接再厉,全力以赴将江苏竹根沙(H2#)300MW海上风电场项目打造成为行业标杆!

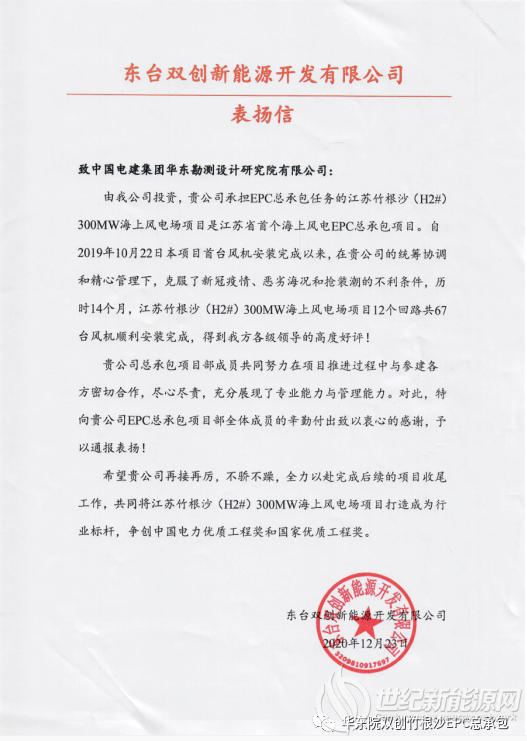

总包部收到来自业主的表扬信
三峡能源广西150MW风电场全容量并网发电
11月24日,三峡能源广西天峨交连岭风电场二期工程实现全容量并网发电。该工程位于广西河池市天峨县向阳镇和下老乡境内,总装机容量150兆瓦,安装4台6.25兆瓦和25台5.0兆瓦风力发电机组,新建一座220千伏升压站,同步配套储能设施,采用“风电+储能”协同运行模式,有效提升绿电消纳能力。工程全容量并网后,预计年上网电量
0评论2026-11-26250
314MW!福建长乐外海I区(南)海上风电场项目核准延期
11月19日,福建省发展和改革委员会发布关于同意长乐外海I区(南)海上风电场项目核准延期的批复。内容指出,福建省发改委于2024年11月30日批复长乐外海I区(南)海上风电场项目。项目单位:福州长乐国闽新能源有限公司。现你司提出:因该项目开工部分审批手续无法在原核准有效期内办结等原因,申请该项目核准文件有效期延长
0评论2026-11-23609
114MW!福建长乐B区(调整)海上风电场项目核准延期
11月19日,福建省发展和改革委员会发布关于同意长乐B区(调整)海上风电场项目核准延期的批复。内容指出,福建省发改委于2024年11月30日批复长乐B区(调整)海上风电场项目。项目单位:福建福州闽投海上风电有限公司。现你司提出:因该项目开工部分审批手续无法在原核准有效期内办齐等原因,申请该项目核准文件有效期延长1
0评论2026-11-23573
208.7MW!福建漳州六鳌I-1区海上风电场项目核准延期
11月19日,福建省发展和改革委员会发布关于同意漳州六鳌I-1区海上风电场项目核准延期的批复。内容指出,福建省发改委于2024年12月25日批复漳州六鳌I-1区海上风电场项目。项目单位:中船(漳州)新能源开发有限公司。现你司提出:因该项目开工部分审批手续无法在原核准有效期内办齐等原因,申请该项目核准文件有效期延长1年
0评论2026-11-23584
“海上风电+海洋牧场”,海南首台风渔一体化智能装备落地大唐儋州项目
11月17日,在儋州西北部的北部湾海域上,一台搭载海洋牧场网箱的吸力桶导管架在大唐儋州海上风电项目二场址96号点位顺利完成吊装,标志着由中国大唐与明阳智慧能源集团联合研发的海南首台风渔一体化智能装备正式落地大唐儋州海上风电项目。本次吊装就位的吸力桶导管架桶径15米、高度72米,总重量约3300吨,是目前国内最重吸
0评论2026-11-201100
到2030年风光装机1.98亿千瓦!江苏印发美丽江苏建设“十五五”规划
近日,江苏省政府办公厅发布关于印发美丽江苏建设“十五五”规划的通知。规划指出,推动能源结构优化调整。有序开发利用海上风电,规范陆上风电建设,因地制宜发展光伏,安全发展核电、生物质能,持续提高新能源供给比重。到2030年,非化石能源消费占比提高至少5个百分点,风电、光伏装机达1.98亿千瓦,核电装机达900万千瓦
0评论2026-11-19960
北京发文!鼓励风电头部企业海外本土化布局,推进全链条协同出海
近日,北京经济技术开发区关于推进新质出海塑造开放发展新格局的实施方案(2026—2028年)印发。方案指出,争取到2028年底,推出不少于20套标准化出海工具包,推进50家新质生产力产品和服务实现“首出海”,形成100家以上具有高成长性的新质出海先锋企业矩阵,塑造全球贸易新格局下的“新质出海在亦庄”服务品牌。面向新能
0评论2026-11-19790
