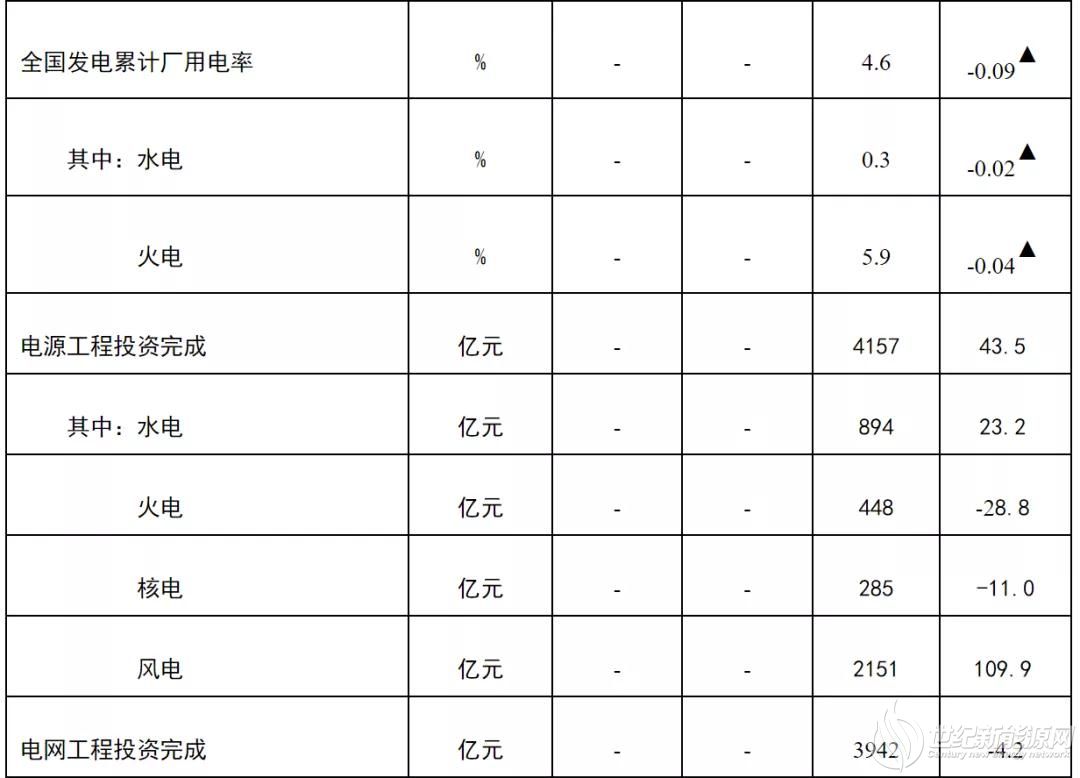

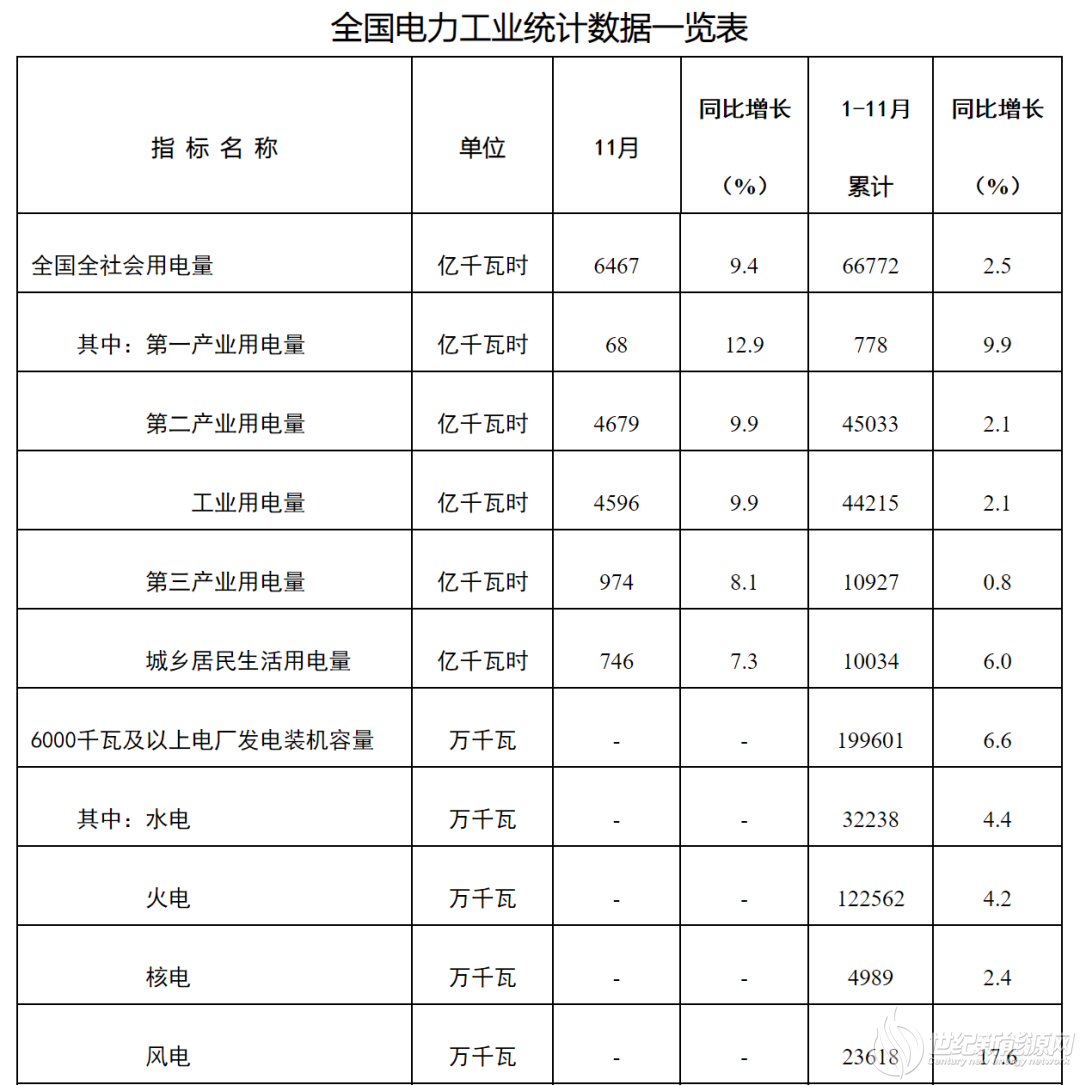

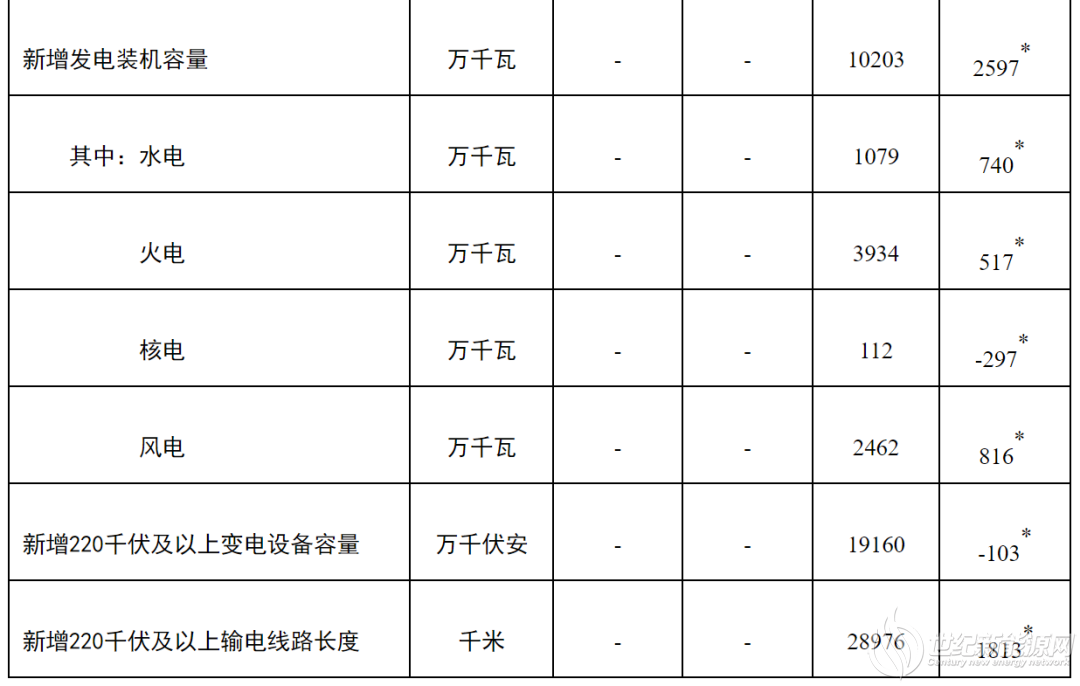

12月18日,国家能源局发布1-11月份全国电力工业统计数据。其中,前11月全国新增并网风电装机2462万千瓦,同比增加816万千瓦!
注:
1.全社会用电量为全口径数据,全国供电量为调度口径数据。
2.“同比增长”列中,标*的指标为绝对量;标▲的指标为百分点。
国家电投山东公司鲁北基地W5项目风电并网
11月12日10点58分,国家电投集团山东公司鲁北盐碱滩涂地风光储输一体化基地W5地块项目15万千瓦风电全容量并网,500千伏升压站一次送电成功。该项目是山东省鲁北基地“十四五”开发计划中,潍坊市首个实现风电并网的项目。鲁北盐碱滩涂地风光储输一体化基地W5地块项目(简称“W5项目”)位于寿光市山东菜央子盐场盐田内,由
