分享好友 资讯首页 网站导航

上海成套院铁铬液流电池示范工程电池堆顺利发往项目现场

新能源 2020-06-19 10:20 · 头闻号储能市场

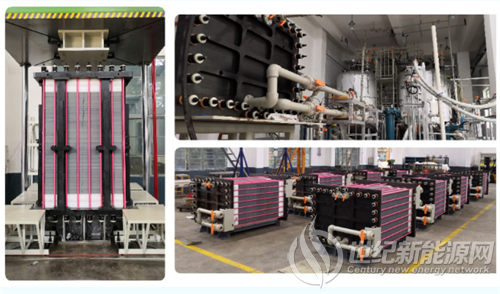

6月13日,由上海成套院与国家电投中央研究院合作建设的250kW铁铬液流电池示范工程项目迎来关键节点——所有电池单元完成生产和测试任务,顺利发往示范工程项目现场。

共克时艰保进度 电池储能迎新篇

作为上海成套院在储能发展领域的重点项目,铁铬液流电池示范项目的建成投产对推进上海成套院高质量转型发展具有重要意义。

2019年7月

铁铬液流电池3kW样堆的成功装配,项目团队相继完成了铁铬液流电池产业化平台测试系统的建设与调试工作。

2020年1月

首个30kW电池单元完成生产装配并进行了为期一个月的测试。

2020年5月

疫情期间,在上海成套院和国家电投中央研究院的密切配合下,项目团队科学规划,有序推进复工复产,共克时艰,全力确保项目进度,于5月20日完成了8个30kW电池单元的生产装配及出厂检测工作。


2020年6月

目前,示范工程项目现场安装按计划推进,初步具备电池单元安装条件。6月13日16点整,250kW铁铬液流电池示范工程8个电池单元分别装箱从上海发货,运往河北张家口市战石沟光伏电站。经过44小时的长途运输,于6月15日,安全到达项目现场。

电池单元安装后,示范项目将进入最后的联调联试工作,为250kW储能电站的顺利投用按下加速键,标志着上海成套院在储能领域的发展又迈出了坚实的一步。

免责声明:本平台仅供信息发布交流之途,请谨慎判断信息真伪。如遇虚假诈骗信息,请立即举报

举报
反对 0
更多相关文章

评论

0

收藏

点赞
