分享好友 资讯首页 网站导航

风速不稳定、利用小时偏低 粤水电调整广东韶关乳源大布风电项目一期建设规模

新能源 2020-10-09 14:48 · 头闻号风电头条

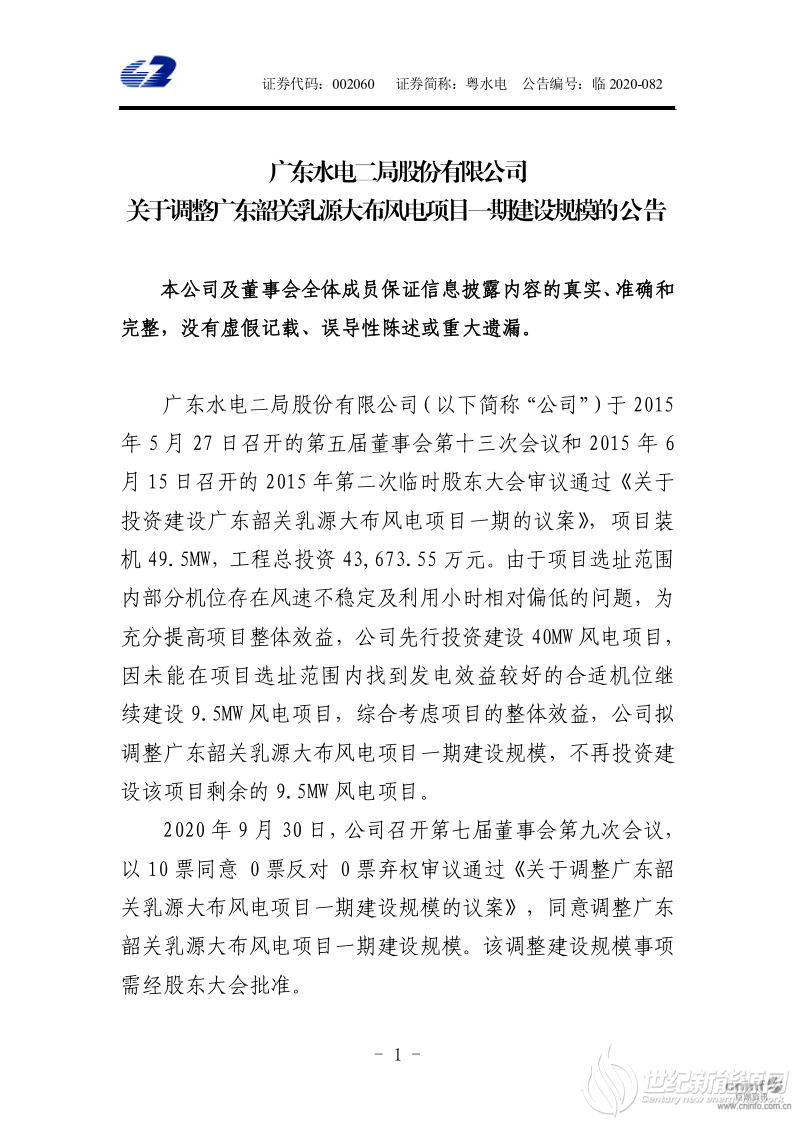

10 月 8日,粤水电发布公告,广东韶关乳源大布风电项目一期位于广东省韶关市乳源县西南的大布镇的天堂梗、鹞婆山一带山区,距乳源县城直线距离约36.5km,。风电场高程范围为400m-920m,场址范围约23km。项目总装机49.5MW,工程总投资43673.55万元。

由于项目选址范围内部分机位存在风速不稳定及利用小时相对偏低的问题,为充分提高项目整体效益,公司先行投资建设20台2.0MW风力发电机组,装机容量为40MW,项目总投资35012.65万元,已于2018年9月全部并网。2019年,该项目风电场上网电量8302.36万千瓦时,年利用小时数为2075.59小时。

广东韶关乳源大布风电项目一期位于韶关市乳源县西南大布镇的天堂梗、鹞婆山一带山区,选址范围内分布有探矿区,地质情况较复杂,项目所在部分区域受生态保护红线限制,部分机位风速不稳定及利用小时相对偏低。根据区域风资源分布情况,公司已优选发电条件较好的20个机位先行建设40MW风电项目,并于2018年9月并网发电。此后经多次实地勘查,公司未能在项目选址范围内找到发电效益较好的合适机位继续建设剩余9.5MW风电项目,综合考虑项目的整体效益,公司拟调整广东韶关乳源大布风电项目一期建设规模,不再投资建设该项目剩余的9.5MW风电项目。

免责声明:本平台仅供信息发布交流之途,请谨慎判断信息真伪。如遇虚假诈骗信息,请立即举报

举报
反对 0
更多相关文章

评论

0

收藏

点赞
