项目合规性是项目开发建设、运营、融资以及后续转让等交易的基础,随着新能源度电成本的不断降低,吸引了越来越多参与者的关注,与此同时,电站项目交易也愈发频繁,如何确保项目合规性已经成为当下行业关注的重点。

中伦律师事务所合伙人郝利律师带领团队以项目合规性为主线,梳理了我国现阶段风电、光伏在核准/备案前、开工前以及投运前所需的重要支持性文件,以飨读者。

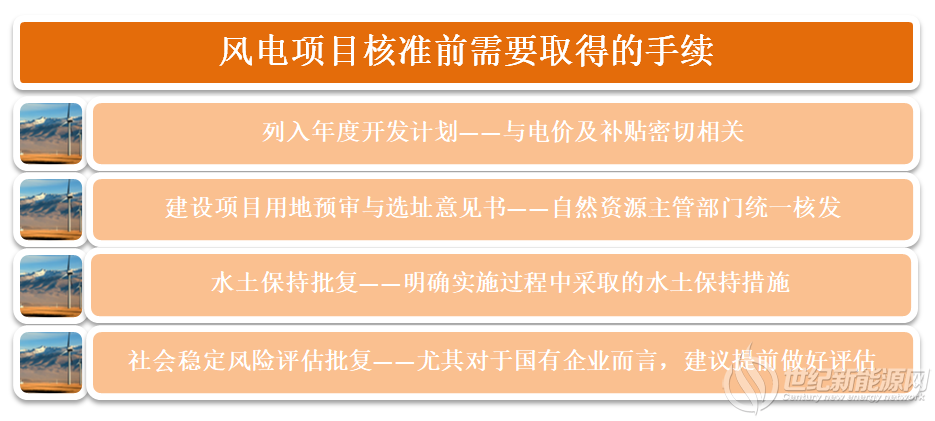

风电项目核准前需要取得的手续

根据目前规范性文件的规定,风电项目核准前应取得项目列入建设规划及年度发展计划文件(以下简称“列入年度开发计划”)、建设项目用地预审与选址意见书、水土保持批复和社会稳定风险评估批复。


其中列入年度开发方案对风电项目取得电价及补贴至关重要,若项目未纳入年度开发计划,即便取得相应核准文件,也存在无法取得补贴的风险,故项目投资方应在核准前确保项目已纳入年度开发计划。

对于用地预审意见,不仅是后期申请项目用地的前置文件,也是项目核准的必备文件之一。但对于光伏项目,由于其采用备案制,根据《建设项目用地预审管理办法》的规定,可在取得备案文件后,进行土地预审。

项目选址意见书,根据现行《中华人民共和国城乡规划法》的要求,仅以划拨方式提供国有土地使用权的项目,需在核准前取得选址意见书,但实践中以出让方式获得土地使用权的,往往也被要求在办理用地手续前取得选址意见书。

特别提醒,在对风电项目进行规划选址时,应避让国家命令禁止或限制建设风电项目的生态红线区域。

目前,根据《自然资源部关于以“多规合一”为基础推进规划用地“多审核一、多证合一”改革的通知》(自然资规【2019】2号),建设项目用地预审意见与建设项目选址意见书合并,自然资源主管部门统一核发建设项目用地预审与选址意见书。

另外值得注意的是,电网接入意见虽然不作为风电项目核准的前置文件,但在办理项目审批手续过程中应尽早取得。

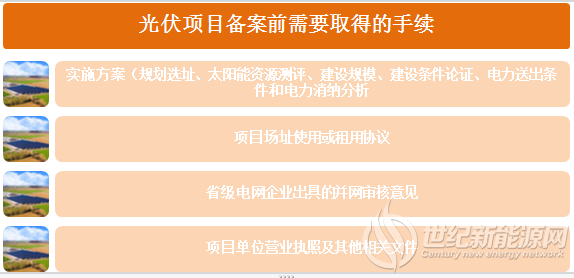

光伏项目备案前需要取得的手续

自2013年8月29日起,光伏发电项目已由核准制改为备案制。相比风电而言,光伏项目采用备案制,各地主管部门对于备案前应取得的支持性文件规定不一,通常更为简化。


一般来说,光伏电站项目的投资主体提出备案申请时,应提供项目实施方案(主要包括规划选址、太阳能资源测评、建设规模、建设条件论证、电力送出条件和电力消纳分析)、项目场址使用或租用协议、省级电网企业出具的并网审核意见、项目单位营业执照及其他相关文件,但前述文件无须主管部门审批,不属于通常理解的开发手续范畴。

另外,分布式光伏发电项目的备案和建设流程相对简便,明确免除规划选址、土地预审等支持性文件。

风电、光伏项目的核准/备案

取得了项目核准/备案前置文件后,风电、光伏项目便可申请办理项目核准/备案文件。

对于风电项目,其核准权限经历了一个下放的过程。从2013年开始,风电项目的核准权限从国家发改委下放至地方政府投资主管部门。在实践中,具体的项目核准机关,在不同时期、不同省份,情况均有不同。如江苏、山西等地均已实际将审批权下放,由当地市级发改部门进行项目核准。因此,在项目前期开发阶段应向相关政府主管部门进行咨询,明确项目核准机关的层级和权限,避免主管部门超越权限进行核准。

对于光伏项目,目前,大部分省份已将备案权限进一步下放至地(市)或县(区)级。其中大部分省份分布式光伏电站的备案权限已下放到了县(区)一级。户用分布式光伏电站项目可直接并网,由电网企业进行登记,并由电网企业集中代个人向当地能源主管部门办理项目备案。

另外,针对风电、光伏项目在核准或备案后、并网前的买卖或投资主体变更问题,国家能源局和各省、市发改委明确表示禁止风电、光伏项目倒卖“路条”,并网前不得擅自变更投资主体。如果期间需要变更投资主体的,风电项目需要以书面形式向原项目核准机关提出变更申请,光伏项目需要到项目备案机关重新办理备案手续。

不过风电、光伏项目建成并网后的股权转让是正常的商业行为,可以在项目并网后通过股权转让等方式变更投资主体。

其他支持性文件的取得

在取得核准/备案文件后,风电、光伏项目还需要办理其他合规性手续,这些手续虽然不作为风电项目核准、光伏项目备案的前置程序,但仍然对项目的合规性有着重要的影响。因此,项目主体必须按规定取得相关支持性文件,才能使项目合法、合规。

具体而言,这些手续包括环境影响评估文件、压覆矿产资源审批手续、文物保护和考古许可、建设用地规划许可证(含建设用地批复书)、建设工程规划类许可证、建筑工程施工许可证、电网接入和本地消纳意见等,同时需要依据每个项目的特殊情况,取得洪水影响评价、民用机场安全环境保护意见、使用林(草)地审核同意书/林地采伐许可证等文件。

提别提示,如果项目未办理项目用地和规划、环保等审批手续即开工建设,可能会被有关主管部门责令停止建设、拆除,严重的还可能承担刑事责任。

综上,项目合规性涉及到方方面面,只有手续齐全,才不会给项目“埋雷”,以确保运营期的合理收益。


点赞 0
举报
收藏 0
评论 0
分享 64
更多相关评论
暂时没有评论,来说点什么吧
广西北海200MW新能源指标回收再分配
11月17日,广西北海市发展和改革委员会发布关于做好2026年新能源项目回收指标再分配的通知。通知指出,根据有关政策要求并结合广西经济社会发展实际,自治区能源局印发《广西壮族自治区能源局关于做好2026年新能源项目回收指标再分配的通知》(桂能新能〔2026〕530号),分配北海市新能源开发指标20万千瓦。请各县(区)人

0评论2026-11-26301

45.22亿!中船海装拟投建1.3GW风电项目
近日,中船科技股份有限公司发布关于子公司对外投资的公告。公告指出,公司子公司中船海装风电有限公司(以下简称“中船海装”)拟投资建设哈密伊州项目、清水河项目、武川项目,对外投资总金额合计为 45.22 亿元。其中,哈密伊州项目投资金额为33.20 亿元,清水河项目投资金额为 7.75 亿元,武川项目投资金额为 4.27 亿元

0评论2026-11-26304

吉锋配售电公司有序推进5兆瓦风电项目塔筒吊装工作
日前,吉锋配售电公司5兆瓦风电项目塔筒吊装作业稳步推进。施工过程中,施工人员严格落实施工方案,压紧压实全过程安全管控措施,起重机平稳起钩,塔筒精准对准基础基座。其中首段塔筒需对位内外两排共计208个螺栓,就位后施工人员按规范开展螺栓紧固作业,并同步实施螺栓拉拔试验,从严把控安装精度,筑牢工程质量防线。该

0评论2026-11-26306

湖北华电黄冈英山石头咀50MW风电项目获核准!
11月23日,英山县发展和改革局发布关于湖北华电黄冈英山石头咀50MW风电项目核准的批复。内容显示,湖北华电黄冈英山石头咀50MW风电项目建设地点位于英山县石头咀镇、雷家店镇、杨柳湾镇。项目单位为湖北华电福新英山新能源有限公司。项目建设规模为:项目总装机容量为50MW。新建8台单机容量6.25MW的风力发电机组、2回35kV集

0评论2026-11-26261

甘肃张掖风电项目开展风机基础沉降、塔筒垂直度及升压站基础沉降专项检测
11月20日,发电运营公司甘肃张掖风电项目开展全场风机基础沉降、塔筒垂直度及升压站设施基础沉降专项检测工作,护航机组安全稳定运行。本次检测聚焦沉降速率、倾斜率、偏移量等核心安全指标。项目部提前编制专项实施方案,组织全员开展安全技术交底,明确各环节作业标准与风险防控要点。现场作业中,技术人员严格遵循电力行

0评论2026-11-26285

中电建单县陆上风电项目EPC(南区)建安工程首台风机基础浇筑完成
11月21日,中电建单县陆上风电项目EPC(南区)建安工程首台风机基础顺利完成浇筑,项目主体工程施工取得阶段性突破。本次浇筑为圆形扩展风机基础,直径18米、高4.5米,共浇筑C40P8混凝土545立方米,属于大体积混凝土施工,具备筑量大、连续性强、温控标准高的特点。项目部提前编制专项施工方案并组织专家论证,对配合比、入

0评论2026-11-26279

阜新阜蒙二期348.5MW风电EPC总承包项目混塔吊装全部圆满完成
11月18日,国家电投阜新阜蒙二期348.5MW风电EPC总承包工程迎来关键里程碑——混塔吊装全部圆满完成。这一里程碑节点的达成,标志着项目全面转入整机安装与电气调试阶段,为年底并网发电奠定坚实基础。自2025年3月开工以来,建设步伐高效推进:4月4日首台风机基础浇筑,10月17日最后一台基础浇筑收官,12月18日F45#风机整机

0评论2026-11-26253

国家能源局:2026年10月新增建档立卡风电项目22个!
11月24日,国家能源局发布2026年10月全国新增建档立卡新能源发电项目情况。2026年10月,全国新增建档立卡新能源发电(不含户用光伏)项目共3218个,其中风电项目22个,光伏发电项目3194个(集中式光伏发电项目32个,工商业分布式光伏发电项目3162个),生物质发电项目2个。原文见下:关于2026年10月全国新增建档立卡新能源

0评论2026-11-26252

内蒙古宝龙山风电场49.5MW升级改造工程核准获批
近日,关于华能通辽风力发电有限公司宝龙山风电场49.5MW升级改造工程核准的批复发布。批复显示,华能通辽风力发电有限公司宝龙山风电场49.5MW升级改造工程位于通辽市科尔沁左翼中旗宝龙山镇嘎索克嘎查、西宝龙山嘎查、查干花嘎查,项目单位为华能通辽风力发电有限公司。本项目为等容量改造,改造容量为49.5MW,拟拆除原东汽

0评论2026-11-26246

中标 | 中国能建葛洲坝电力公司中标沧州东光一期120兆瓦风电项目风电场工程部分PC总承包工程
11月17日,中国能建葛洲坝电力公司中标沧州东光一期120兆瓦风电项目风电场工程部分PC总承包工程。项目位于河北省沧州市东光县,装机总容量120兆瓦,拟安装16台7.5兆瓦风力发电机组,一次建成。每台风电机组附近设置箱式升压变电站,采用“一机一变”单元接线方式,将发电机电压升高后接入新建升压站。项目投运后,年均发电

0评论2026-11-26285
