湛江外罗海上风电项目是广东省首个大兆瓦级海上风电项目,振华重工承建全部风机管桩及海上升压站。项目规划装机容量198兆瓦,共设置36台5.5兆瓦风机,风机管桩直径最大达7米,长度为75.5米,重量约1000吨。项目采用单桩结构,相比以往的导管架型式,效率提升近5倍,从每月能打2根桩升至最高能打10根。项目中的220千伏海上升压站总重为2800吨,是振华重工承制的第11座海上升压站。
该项目成功并网发电,是振华重工近年来精品技术服务积累的成果,它将振华重工风电市场的版图拓展到了中国大陆最南端,为深耕广东风电市场奠定坚实基础。
项目历程
2019年3月6日

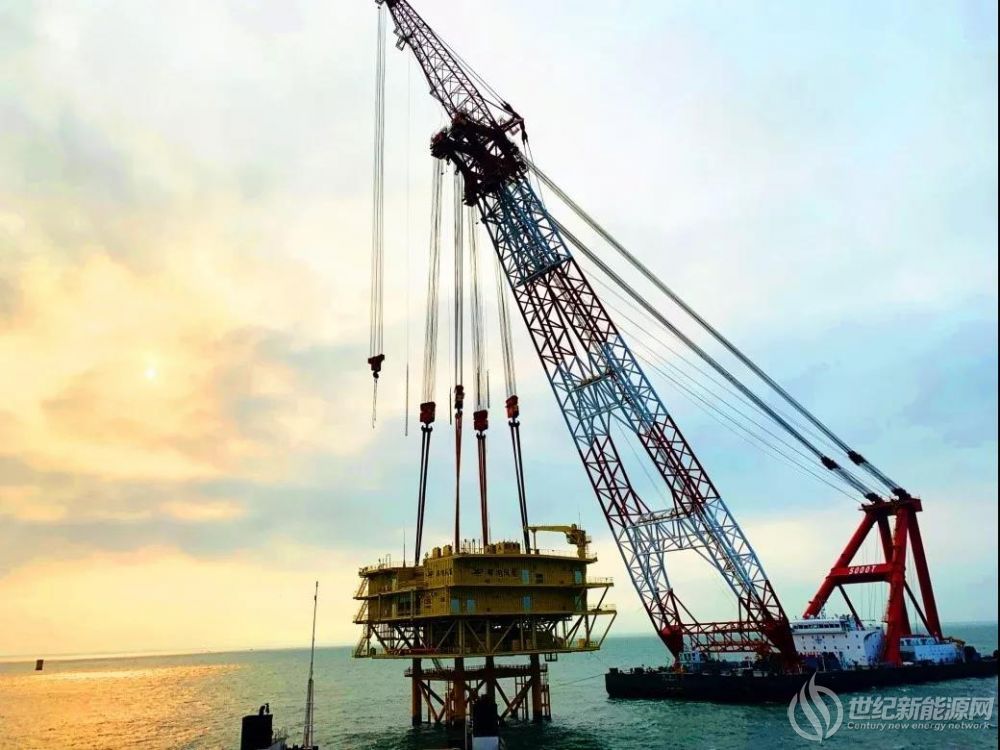

广东省首座海上升压站完成海上吊装。
2019年5月6日

湛江外罗风电场36根单桩全部成功交付,单桩制造项目完美收官。
2019年5月20日
湛江外罗项目基础沉桩全部完成。
2019年12月26日

36台风机全部并网发电。
另悉,2019年12月30日,由振华重工全额投资建设的浙江明泰3.5兆瓦分布式光伏电站通过并网验收,发电运行。
该项目位于浙江省温州市,振华重工作为EPC总承包商投资并承建。该电站共使用了12039块290瓦高效多晶半片光伏组件,可降低阴影遮挡影响,可承载6000帕雪荷和4000帕风压,使其具备更多的发电量产出和更高的可靠性。
该光伏组件通过了光伏“领跑者”产品认证,该电站使用寿命可达到25年,年均发电量约350万度,每年可节约标准煤约1260吨,减少二氧化碳排放约3489吨。
