11个月、160天窗口期、80台风机吊装并网!龙源江苏大丰海上风电项目再破记录

2019-06-27 13:1944670金风科技
近日,龙源江苏大丰H7海上风电项目第80台风机成功并网,这标志着该项目的设备交付、安装和并网发电工作画上圆满句号,同时也再一次刷新中国海上风电场建设记录。


H7海上风电项目系龙源在江苏大丰海域投资建设的第二个海上风电场,风场选用80台新疆金风科技股份有限公司(下称“金风科技”)GW130-2.5MW机组,项目容量共计20万千瓦。该项目于2018年4月签订合同,同年7月底完成首台设备交付;截至目前,全场80套设备已完成交付安装,且实现并网。整个项目交付建设周期用时不超过11个月,再次刷新中国海上风电场建设的记录。


江苏龙源大丰H7海上风电场中心离岸直线距离超过45km,具有海况复杂、可达性差、建设难度大等特点。80台机组在11个月内全部吊装完毕,并实现并网发电,吊装规模之大,调试并网及项目建设之快,这在国内海上风电项目领域尚属首次。

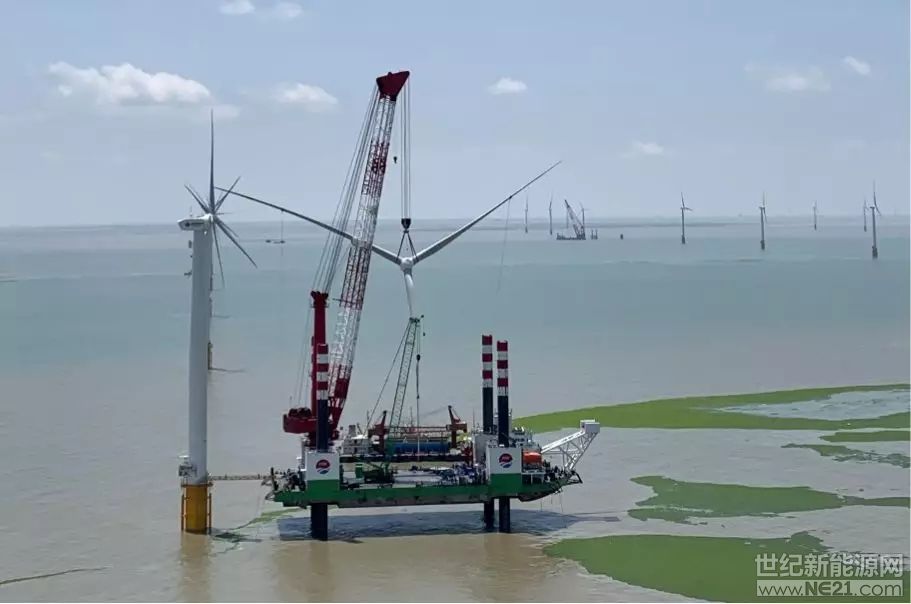

吊装11个月期间,海上有效作业窗口期大概仅有160天左右。基于项目的复杂性,金风科技海上服务团队协同公司研发、质量、工艺、运输等团队针对项目建设期制定了相应的整体保障方案,并在整个实施过程中进行了跟踪,最终确保了整个项目交付、安装、并网工作的高效进度和高质量。

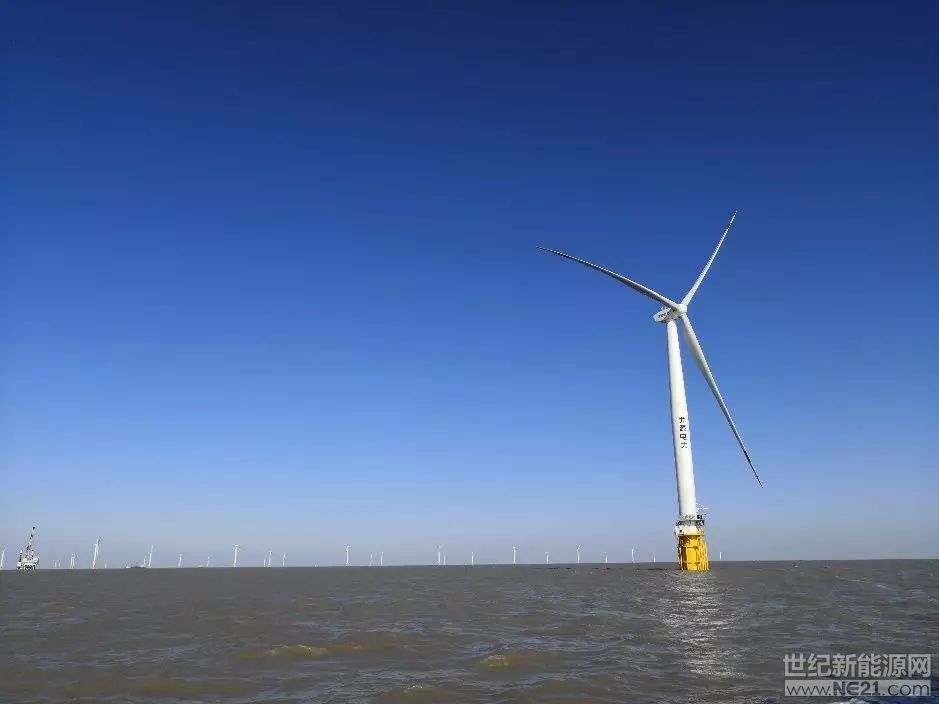

放眼远眺,一排排风机挺拔在蔚蓝壮阔的海面上,迎着海风,正源源不断地产生绿色能源。经过11个月的努力和160天的窗口期的高效战斗,金风科技用专业的能力和以客户需求为导向的严谨态度,换来了客户满意的笑容。过去十余年来,金风科技对于海上风电的应用求索从未停止。未来,在海上风电这场“长跑”里,金风科技将继续为客户发展做好服务、为地方经济做好支撑,让海上风电长期、健康、可持续发展。

点赞 0
举报
收藏 0
评论 0
分享 69
更多相关评论
暂时没有评论,来说点什么吧
广西田东200MW风电项目首批风机并网成功
11月22日,中国安能科工承建的广西田东莲花山那拔风电场混塔项目首次并网成功,标志着项目正式进入并网发电阶段,为全容量投运奠定坚实基础。该项目位于广西百色市田东县,安装32台单机容量6.25MW的风力发电机组,总装机容量200MW。项目全面投产后,年上网“绿电”约383GW・h,为优化区域能源结构、推动百色革命老区绿色低

0评论2026-11-25451

甘肃庆阳风电项目F1标段首批风机并网成功!
项目位于甘肃庆阳市环县,规划装机总容量277.25万千瓦

0评论2025-09-152838

内蒙古白音华自备电厂全额自发自用50MW风电项目首台风机并网
项目计划安装5台10MW先进风电机组,配套新建一座35kV/10kV降压站

0评论2025-07-081223

一重上电龙江二期风电项目全容量并网
全容量并网发电后,预计年均发电量达5.6亿kWh

0评论2025-06-05408

配建10%/2h储能!哈尔滨200MW风电项目220kV升压站反送电、首台风机并网成功
项目总装机容量200MW,安装32台6.25MW的风力发电机组,每台风机配套6900kVA箱式变压器

0评论2025-05-27803
