2018全球风电发展速览之海上风电

2019-04-23 09:3932410可再生能源专委会CREIA

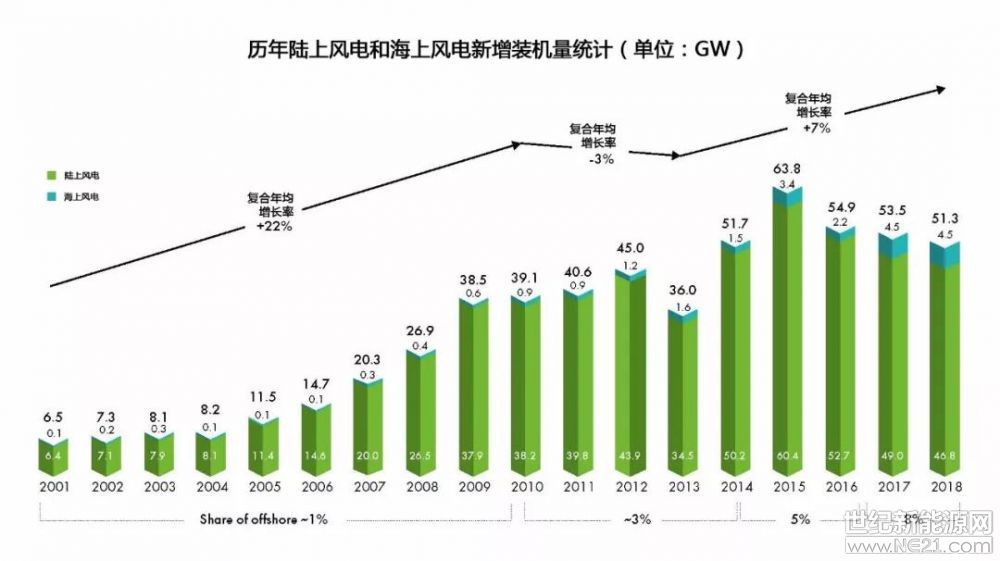

2018年对海上风电是非凡的一年,全球市场发展稳健,新增装机容量为4.5GW,占2018年风电新增装机的8%,与2017年的新增装机规模相当。目前,全球海上风电累计装机规模已经达到23GW,大概占全球总装机规模的4%。根据全球风能理事会预测,近期海上风电的发展首先将来自亚洲市场的拉动,继而来自北美市场,近期全球海上风电预期将会以6GW或以上的年增长规模持续发展。到2025年,预期海上风电可以占到全球风电总装机的10%,总装机容量达到100GW。

注:本文根据全球风能理事会2019年4月发布的全球风能报告2018整理


技术进步

随着各国政府和产业界对海上风电的持续投入,海上风电技术得以不断进步,推动效率提升和成本下降。2018年,海上风电市场继续表现出对更大型风机的青睐。2017年,GE推出了Haliade X 12 MW海上风电机组,预计将于2024-2025年开始商业化运营。2018年 MHI 维斯塔斯将风机升级到10MW以适应其在荷兰、英国以及美国Vineyard海上风电项目(优先供应商地位)的需要。金风为中国东南海岸的海上风电项目推出了8MW风机, 西门子歌美飒的10MW风机预计2022年可以上线。

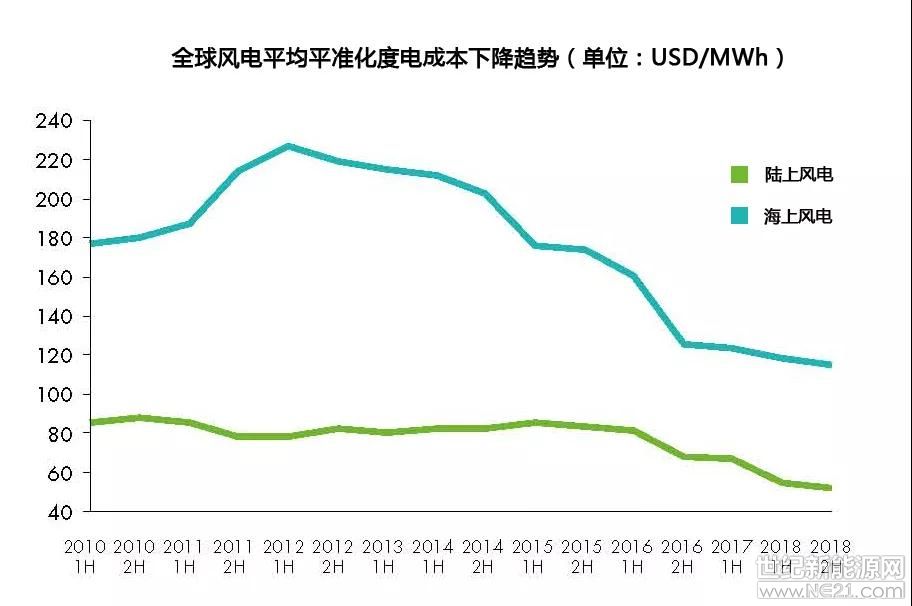

两个使用新技术的海上风电竞拍项目已经在欧洲开始执行(德国的第二轮海上风电招标,平均竞价为46 EUR/MWh和荷兰的borselle五期项目,平均竞价为55EUR/MWh)。预测显示,全球平均海上风电平准化度电成本(LCOE)将继续降低,新兴和发展中的海上风电市场或许在起步阶段的LCOE较高,但是受益于成熟市场经验和新技术应用将逐渐降低其LCOE水平。


2018年全球海上风电重要市场情况速览

根据全球风能理事会专家的预测,全球海上风电市场将继续保持增长,欧洲将继续贡献稳定的市场份额,而包含中国在内的亚洲市场将继续扮演领军角色。

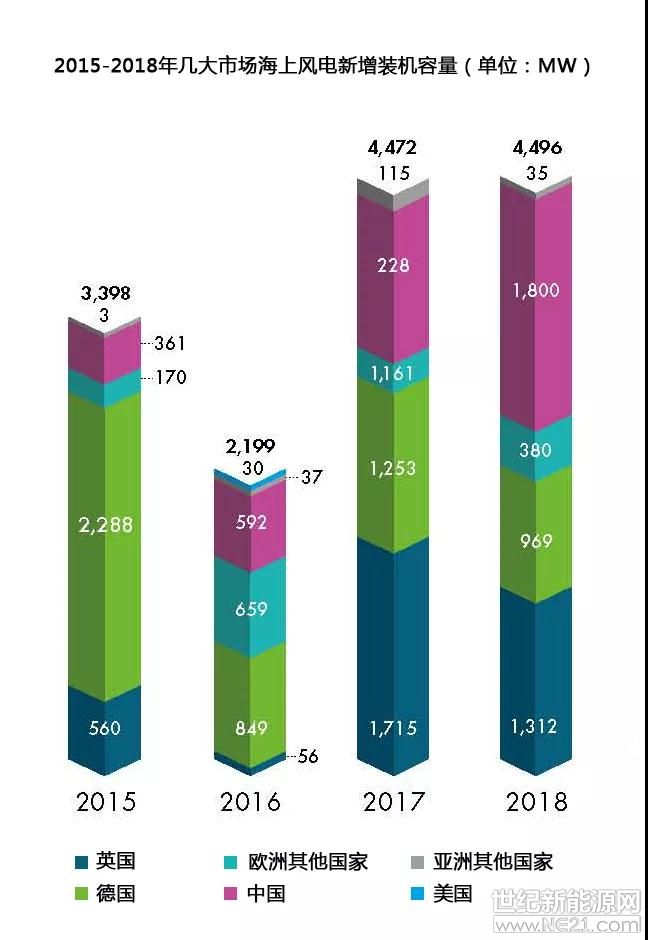

2018年亚洲的海上风电发展整体向上,项目和产业供应链的资金投入都有保障。只要各国政府持续关注并保持各方面的支持,投资到位,亚洲的海上风电将继续保持良好发展势头,预计每年将贡献5-7GW的新增装机容量。中国(大陆)2018年新增海上风电吊装和并网容量首次超越其他国家,以1.8GW的成绩位列第一。欧洲每年将新增3到4GW的海上风电装机容量,以保证实现规划目标和竞拍项目。鉴于美洲活跃的市场,预计2023年到2025年可以实现1GW的新增装机容量。

01为应对电力短缺和进口化石能源依存度提高的问题,日本需要转向海上风电。目前,日本政府通过了一项新的海上风电法案,强制将部分海域划定,规划出发展海上风电的海域资源,这是日本将海上风电视为解决其电力短缺选择之一的明显信号,不过其能否建立合适的规划和许可机制最终才会成为决定实现宏伟目标的关键因素。

02印度市场处于早期阶段,海上风电发展潜力大约60GW。印度是典型的新兴市场,2018年首次提出发展海上风电的意向书(expression of Interest),2019年1月发布竞价规则,计划2019年完成招标。与此同时,印度政府还设定了2022年之前实现5GW ,2030年前实现30GW的海上风电装机目标。

03越南市场处于早期阶段,拥有大约27GW发展潜力,目前已经安装99MW。尽管行政审批繁复耗时,98 USD/MWh的固定上网电价为其产业未来发展提供有力保障。

04英国仅次于中国1.8GW的海上风电新增装机容量,以1.3GW的成绩位列第二。

05德国以0.9GW的新增装机容量在2018年位列第三。德国的第二轮项目招标又出现零补贴项目(上一次的零补贴中标出现在2017年的第一轮项目招标时),印证了海上风电成本的下降。海上风电规划目标为2030年前达到20GW。

06美国在2018年市场活跃度有所增加,实行了租赁招标(马斯诸塞州),MHI Vestas等行业内的企业在美国设立了办公室,下一步将进入到海上风电供应链发展和项目建设推进阶段。在纽约州的海上风电招标项目规模200-800MW,购电协议(PPA)期限为25年。


点赞 0
举报
收藏 0
评论 0
分享 65
更多相关评论
暂时没有评论,来说点什么吧
广东1000MW海上风电项目用海变更
11月23日,阳江市自然资源局发布《关于中广核阳江帆石二海上风电场项目用海变更海域使用补充论证报告书(公示稿)的公示》。公示显示,该项目按实际建成情况申请调整用海,项目申请用海总面积由923.9656公顷增至948.4196公顷,净增24.4540公顷。用海增量主要来自500kV送出海缆。由于海缆接入海上升压站、补偿站的位置及海缆

0评论2026-11-27532

三峡能源广西150MW风电场全容量并网发电
11月24日,三峡能源广西天峨交连岭风电场二期工程实现全容量并网发电。该工程位于广西河池市天峨县向阳镇和下老乡境内,总装机容量150兆瓦,安装4台6.25兆瓦和25台5.0兆瓦风力发电机组,新建一座220千伏升压站,同步配套储能设施,采用“风电+储能”协同运行模式,有效提升绿电消纳能力。工程全容量并网后,预计年上网电量

0评论2026-11-26636

中国东盟发布能源合作联合声明:探索海上风电、储能等技术实证或示范项目!
文中明确要探索加强可再生能源和电力灵活性资源利用的机会,包括新型储能、需求侧灵活性及其他适配解决方案,以促进跨境电力互济和交易、提高地区电力资源利用效率。

0评论2026-11-24310

314MW!福建长乐外海I区(南)海上风电场项目核准延期
11月19日,福建省发展和改革委员会发布关于同意长乐外海I区(南)海上风电场项目核准延期的批复。内容指出,福建省发改委于2024年11月30日批复长乐外海I区(南)海上风电场项目。项目单位:福州长乐国闽新能源有限公司。现你司提出:因该项目开工部分审批手续无法在原核准有效期内办结等原因,申请该项目核准文件有效期延长

0评论2026-11-23780

114MW!福建长乐B区(调整)海上风电场项目核准延期
11月19日,福建省发展和改革委员会发布关于同意长乐B区(调整)海上风电场项目核准延期的批复。内容指出,福建省发改委于2024年11月30日批复长乐B区(调整)海上风电场项目。项目单位:福建福州闽投海上风电有限公司。现你司提出:因该项目开工部分审批手续无法在原核准有效期内办齐等原因,申请该项目核准文件有效期延长1

0评论2026-11-23756

208.7MW!福建漳州六鳌I-1区海上风电场项目核准延期
11月19日,福建省发展和改革委员会发布关于同意漳州六鳌I-1区海上风电场项目核准延期的批复。内容指出,福建省发改委于2024年12月25日批复漳州六鳌I-1区海上风电场项目。项目单位:中船(漳州)新能源开发有限公司。现你司提出:因该项目开工部分审批手续无法在原核准有效期内办齐等原因,申请该项目核准文件有效期延长1年

0评论2026-11-23758

“海上风电+海洋牧场”,海南首台风渔一体化智能装备落地大唐儋州项目
11月17日,在儋州西北部的北部湾海域上,一台搭载海洋牧场网箱的吸力桶导管架在大唐儋州海上风电项目二场址96号点位顺利完成吊装,标志着由中国大唐与明阳智慧能源集团联合研发的海南首台风渔一体化智能装备正式落地大唐儋州海上风电项目。本次吊装就位的吸力桶导管架桶径15米、高度72米,总重量约3300吨,是目前国内最重吸

0评论2026-11-201142

到2030年风光装机1.98亿千瓦!江苏印发美丽江苏建设“十五五”规划
近日,江苏省政府办公厅发布关于印发美丽江苏建设“十五五”规划的通知。规划指出,推动能源结构优化调整。有序开发利用海上风电,规范陆上风电建设,因地制宜发展光伏,安全发展核电、生物质能,持续提高新能源供给比重。到2030年,非化石能源消费占比提高至少5个百分点,风电、光伏装机达1.98亿千瓦,核电装机达900万千瓦

0评论2026-11-191018

北京发文!鼓励风电头部企业海外本土化布局,推进全链条协同出海
近日,北京经济技术开发区关于推进新质出海塑造开放发展新格局的实施方案(2026—2028年)印发。方案指出,争取到2028年底,推出不少于20套标准化出海工具包,推进50家新质生产力产品和服务实现“首出海”,形成100家以上具有高成长性的新质出海先锋企业矩阵,塑造全球贸易新格局下的“新质出海在亦庄”服务品牌。面向新能

0评论2026-11-19817
